Preguntas frecuentes sobre el rendimiento multinúcleo en Ableton Live
Esta guía responde preguntas sobre núcleos de CPU, encaminamiento (routing) de tracks, hilos (threads), velocidad de clock y flujo de señal de audio en Ableton Live, para que pueda optimizar el rendimiento y evitar confusiones.
¿Necesito configurar mi Set de cierta manera para evitar cuellos de botella en el procesamiento?
¿Qué puedo hacer para optimizar el rendimiento en Live?
¿El uso de agrupar pistas afecta negativamente el rendimiento?
¿Qué son los hilos (threads) y los núcleos?
¿Live utiliza Performance cores o Efficiency cores?
¿Por qué veo una alta carga de CPU en un Set con solo un track?
¿Qué es más importante, la velocidad de CPU o el número de núcleos?
¿Por qué mi otro DAW tiene un rendimiento diferente al de Ableton Live?
¿Necesito configurar mi Set de cierta manera para evitar cuellos de botella en el procesamiento?
No necesita “evitar cuellos de botella” al usar el encaminamiento (routing) de Ableton Live tal como está diseñado. Aquí le explicamos por qué:
- Siempre que sea posible, Live procesa rutas de señal independientes y separadas simultáneamente en paralelo — como dos tracks de audio encaminados de forma exclusiva al Main track.
- Todo el audio a lo largo de la misma ruta de señal debe procesarse en orden cronológico — en serie — ya sea que los pasos de la ruta ocurran en un solo track, en varios tracks, dentro de tracks agrupados o mediante un encaminamiento sidechain.
- El tipo de encaminamiento no afecta la necesidad de que todos los pasos de cada ruta de señal ocurran en orden; Live gestiona automáticamente la programación de cada paso para completarlo lo más rápido posible.
- Live asigna cualquier segmento independiente de una ruta de audio que pueda procesarse en paralelo a hilos (threads) separados, para que el sistema operativo pueda distribuirlos entre los núcleos de hardware disponibles. No necesita reorganizar manualmente el encaminamiento de tracks para gestionar hilos o el uso de núcleos.

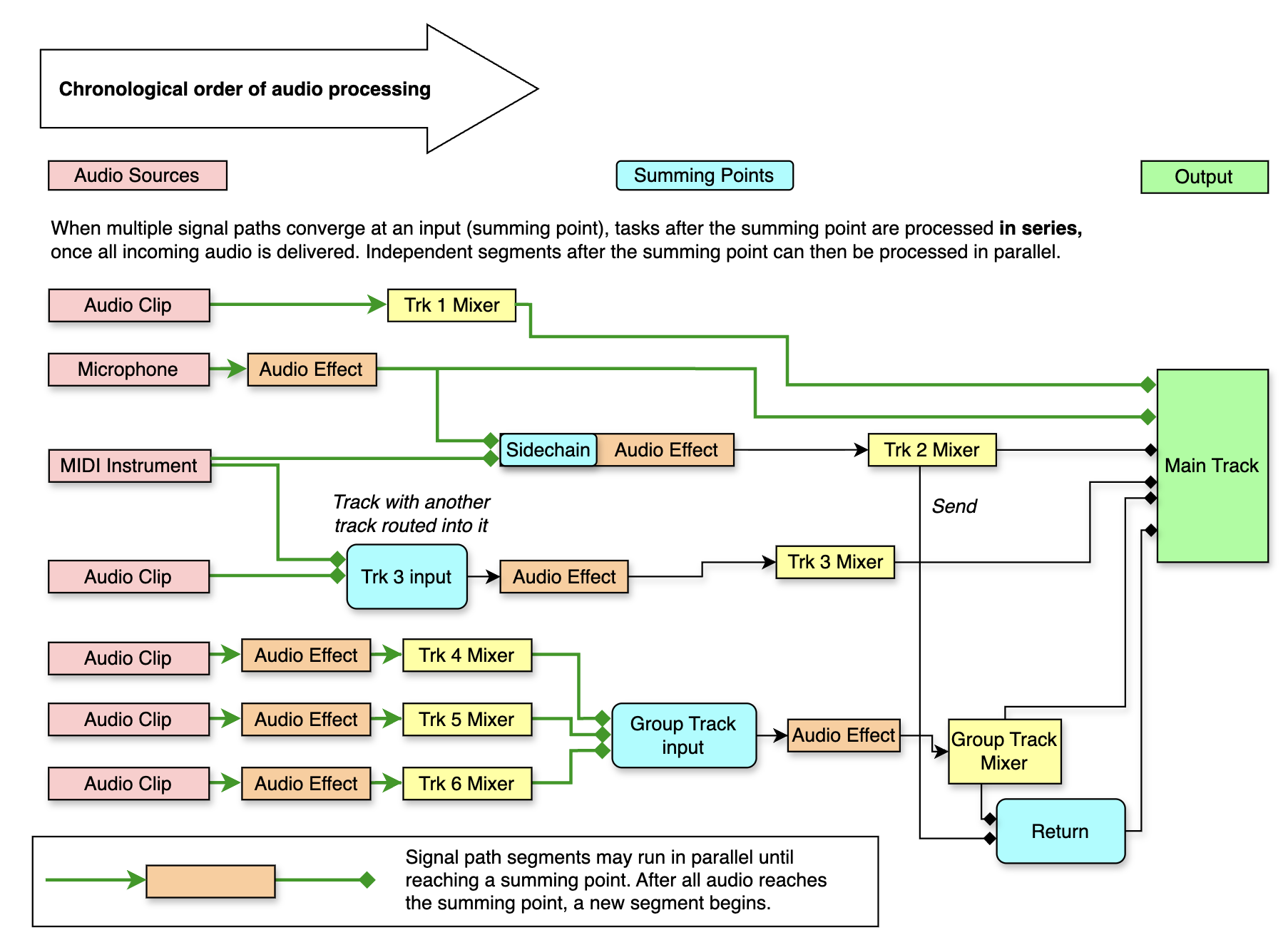

Si las señales de audio pueden procesarse en paralelo o en serie depende de más factores que simplemente estar en tracks separados. Los diagramas a continuación muestran cuándo Live puede procesar rutas de señal en paralelo y cuándo las dependencias requieren procesamiento en serie.
Concepto clave: Ruta crítica

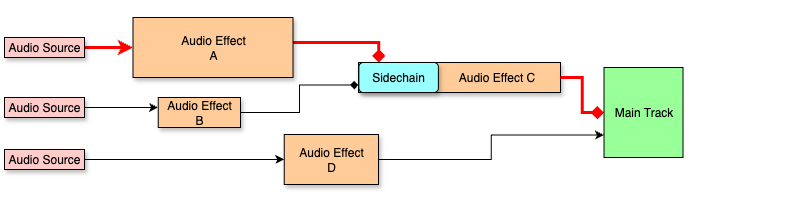

La ruta crítica es la ruta de señal completa que tarda más en calcularse, lo que limita la capacidad de procesamiento actual. En la imagen a continuación, la ruta crítica está marcada con una línea roja gruesa. La demanda total de procesamiento de Effect A + Effect C puede reflejarse en el medidor de CPU de Live, mientras que A, B y D podrían procesarse en paralelo, lo que puede ver en el Monitor de Actividad / Administrador de tareas de su ordenador. C solo puede procesarse una vez que el audio de A y B ha sido entregado.
Concepto clave: Puntos de suma
Los puntos de suma, donde dos o más rutas de señal separadas convergen en un solo proceso, añaden “puntos de espera” (vea el diagrama a continuación). Un compresor con sidechain, por ejemplo, debe esperar tanto a su entrada de audio como a la señal de sidechain antes de emitir la señal resultante. Esto puede crear un pequeño cuello de botella en el procesamiento, pero es un aspecto inherente al audio en tiempo real, no algo que pueda “arreglarse” con un encaminamiento ingenioso. Los segmentos independientes de la ruta de señal que llevan al punto de suma, y los que siguen después, pueden procesarse en paralelo.
¿Qué puedo hacer para optimizar el rendimiento en Live?
- Utilice envíos y retornos para evitar múltiples instancias de plug-ins exigentes.
- Congele o exporte tracks cuando esté llevando al límite la capacidad de procesamiento de su ordenador.
- El rendimiento de un solo núcleo (velocidad de clock) es tan importante como el número de núcleos de hardware, debido a los “puntos de espera” cuando el procesamiento en paralelo no es posible.
- Obtenga más información sobre cómo reducir la carga de CPU en macOS y en Windows.
¿El uso de agrupar pistas afecta negativamente el rendimiento?
El procesamiento en tracks agrupados sigue el mismo orden cronológico y prioridad de hilos que otros tracks en Live.
- Los tracks incluidos dentro de un track agrupado se procesan en paralelo; solo el encaminamiento final hacia el grupo (o track de suma) se realiza en orden.
- Encaminar un track hacia otro obliga a que esos dos tracks se procesen en serie (en lugar de en paralelo), pero compartir un destino no hace que todo se procese en un solo núcleo.
- Un envío fuerza el procesamiento en serie entre el track de envío y el retorno, pero múltiples envíos al mismo retorno no generan cuellos de botella adicionales en la CPU.
No hay ventaja de CPU al usar tracks de suma en lugar de tracks agrupados: su rendimiento es el mismo.
¿Qué son los hilos (threads) y los núcleos?
Un hilo (thread) es una tarea definida que un núcleo de CPU puede manejar. Las aplicaciones pueden dividir el trabajo en varios hilos, lo que permite ejecutar tareas en paralelo en varios núcleos. Por ejemplo, un navegador puede usar hilos separados para mostrar la página, ejecutar scripts y transmitir video. Un juego puede usar diferentes hilos para gráficos, sonido, física e IA. Su sistema operativo ejecuta constantemente hilos en segundo plano para mantener todo funcionando correctamente.
Un solo hilo puede ejecutarse durante un corto periodo de tiempo, o durante mucho tiempo con pausas periódicas para permitir que otros hilos también se ejecuten. Aunque los hilos generalmente funcionan de manera independiente, a veces un hilo debe esperar información de otro hilo para continuar con sus tareas asignadas.
¿Qué compone un hilo en Live?
En Live, un hilo normalmente procesa un solo segmento de una ruta de señal de audio; por ejemplo, un clip de audio que se procesa a través de un efecto y luego se encamina al Main track.
¿Qué es el multi-threading?
El multi-threading se refiere a la capacidad de un programa o sistema operativo para distribuir tareas entre varios hilos y núcleos. Live es compatible con multi-threading y lo utiliza para mejorar el rendimiento de audio.
Algunas CPUs de Windows admiten Hyper-Threading (Intel) o Simultaneous Multi-Threading (SMT) (AMD). Esto permite que un solo núcleo físico maneje dos hilos de instrucciones a la vez, mejorando la eficiencia en ciertas cargas de trabajo. Live habilita el hyper-threading automáticamente en sistemas que lo soportan.
¿Qué es una CPU multinúcleo?
Una CPU multinúcleo es un procesador de ordenador que contiene dos o más unidades de procesamiento independientes, o núcleos, dentro de un solo chip físico. Cada núcleo puede ejecutar instrucciones por separado, permitiendo procesar varias tareas al mismo tiempo.
Desde Live 10, Ableton Live requiere un procesador multinúcleo, que ofrecen todos los procesadores modernos. Algunas CPUs cuentan con arquitectura híbrida que combina dos tipos diferentes de núcleos:
Performance cores (P-cores): Diseñados para máxima velocidad y respuesta, para tareas como juegos.
Efficiency cores (E-cores): Diseñados para eficiencia energética, para encargarse de tareas en segundo plano optimizando la duración de la batería y el consumo de energía.
Live admite hasta 64 núcleos para procesamiento de audio y puede utilizar hasta 64 hilos para distribuir los cálculos de audio entre los núcleos disponibles.
¿Live utiliza Performance cores o Efficiency cores?
Debido a que está optimizado para la interpretación en vivo, Ableton Live procesa audio exclusivamente en Performance cores, si están disponibles. Esto se debe a que el comportamiento de los Performance cores prioriza el rendimiento y, por lo tanto, es más fiable y predecible que el de los Efficiency cores. Esto garantiza que los mismos procesos puedan repetirse de forma fiable, sin verse comprometidos en favor de un menor consumo de energía, y evita fallos de audio causados por cambiar el trabajo entre núcleos de rendimiento y eficiencia.
¿Puedo elegir forzar que Live use Efficiency cores?
Hay opciones para volver al manejo anterior de núcleos de Live, usando tanto Performance como Efficiency cores, disponibles aquí para macOS y Windows: Monitorización del uso de CPU de Live en su ordenador.
¿Por qué veo una alta carga de CPU en un Set con solo un track?
Aun con solo un track, el medidor de CPU puede mostrar un valor alto si ese track contiene un instrumento que exige mucho al procesador y/o una cadena larga de efectos exigentes.
Nota: El medidor de CPU de Live no mide el porcentaje de la capacidad total de CPU de su ordenador que está usando Live.
En su lugar, mide qué tan cerca está Live de perder su plazo de audio; es decir, compara el tiempo necesario para procesar la señal de audio actual con el tiempo restante antes de que esa señal deba llegar a sus altavoces como audio. Si el procesamiento de audio termina después de que el sonido necesita reproducirse (una proporción superior al 100 por ciento), escuchará una interrupción.
Como se explica arriba, la correlación entre tracks e hilos no es tan simple como “un hilo por track”. Si añade una cadena de efectos exigentes al mismo track, el procesamiento de Live puede no cumplir el plazo de audio y experimentar interrupciones, no porque toda su CPU esté al máximo, sino porque una ruta de señal específica no pudo paralelizarse entre varios núcleos.
¿Qué es más importante, la velocidad de CPU o el número de núcleos?
Tanto la velocidad de clock de la CPU como el número de núcleos influyen en la capacidad de su ordenador para realizar tareas complejas rápidamente.
Una mayor velocidad de clock permite que el procesador maneje una sola tarea más rápido. Esto es especialmente importante cuando su proyecto depende mucho de una ruta crítica y completa de señal, como un track de audio clave con efectos ejecutándose en tiempo real.
Más núcleos permite multitarea y una gestión eficiente de proyectos grandes y complejos con muchos tracks.

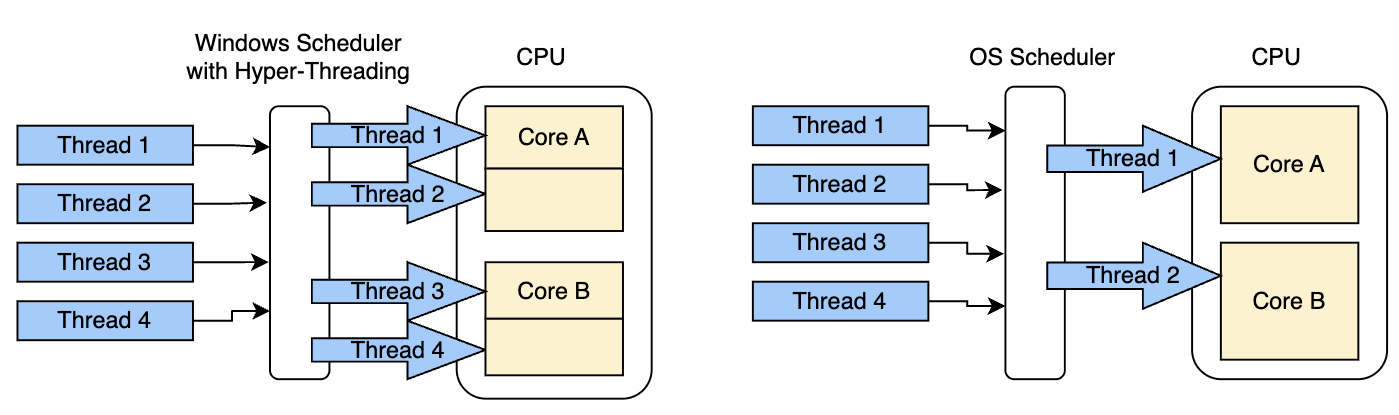

Ejemplo: Imagine que tiene cuatro hilos (cuatro tareas listas para ejecutarse en paralelo), como se ilustra en el diagrama a continuación. Si su CPU solo tiene dos núcleos, solo dos hilos pueden ejecutarse a la vez. Los otros dos deben esperar. Si todos los hilos tardan lo mismo, el trabajo llevará el doble de tiempo que en una CPU con cuatro núcleos. Por eso, el paralelismo solo es útil en la medida en que tenga núcleos disponibles para ejecutar hilos.
- Windows (Intel/AMD): Muchas CPUs admiten Hyper-Threading (Intel) o SMT (AMD), lo que permite que cada núcleo físico ejecute dos hilos. Por ejemplo, una CPU de 4 núcleos puede aparecer como 8 “núcleos virtuales”. Algunas CPUs Intel más recientes (12ª generación Alder Lake y posteriores) también incluyen Performance (P) cores y Efficiency (E) cores.
- macOS (Intel): Los Macs con Intel admiten Hyper-Threading a menos que se desactive manualmente. La mayoría de las CPUs Intel usadas en Macs solo tienen Performance cores, aunque desde la 12ª generación (Alder Lake), Intel también introdujo P-cores y E-cores.
- macOS (Apple Silicon): Las CPUs Apple Silicon no usan Hyper-Threading. En su lugar, combinan Performance (P) cores (para tareas exigentes) con Efficiency (E) cores (para tareas en segundo plano y de bajo consumo).
Recomendamos elegir el procesador más rápido que pueda permitirse, con la mayor cantidad de núcleos posible. Esto garantiza un buen rendimiento tanto en proyectos simples como complejos de Live. El Soporte de Ableton no puede recomendar un ordenador o procesador específico; sin embargo, puede conocer qué funciona bien para otros usuarios de Live en foros de usuarios o en tiendas de informática o audio profesional.
¿Por qué mi otro DAW tiene un rendimiento diferente al de Ableton Live?
Diferentes DAWs están diseñados para priorizar distintos modos trabajo. Es posible diseñar un DAW para que incluso una sola ruta de señal cronológica en un track pueda procesar sus efectos en paralelo, para maximizar la capacidad de procesamiento. Sin embargo, esto implica mayor latencia y menor capacidad de respuesta. Live está diseñado para tocarse “en vivo”, como un instrumento musical, por lo que se prioriza la capacidad de respuesta. Por lo tanto, el rendimiento puede diferir respecto a un DAW diseñado para optimizar grandes cantidades de tracks y carga de procesamiento en un entorno de estudio, donde una respuesta más lenta puede ser aceptable durante la mezcla y masterización. Los benchmarks al máximo solo ofrecen información útil si se evalúan en el contexto de la estructura general del proyecto y las prioridades de rendimiento.
